Калі вы хочаце зрабіць добрую зносаўстойлівую падлогу (або высакаякасную інфільтрацыйную падлогу з зацвярдзеннем), вам неабходна паклапаціцца пра трываласць бетоннай асновы, асабліва пра яе роўнасць. Добрая зносаўстойлівая падлога цесна звязана не толькі з якасцю зносаўстойлівага запаўняльніка. Патрабуецца больш якасная базавая зямля. Гэты артыкул мае на мэце даць вам найбольш поўную і поўную тэхналогію лазернага выраўноўвання бетону і зносаўстойлівай падлогі. Ніжэй прыведзены метады будаўніцтва, абагульненыя кампаніяй Shanghai Jiezhou Engineering & Mechanism Co., Ltd., у адпаведнасці з шматгадовым вопытам работы ў галіне. Для вашай даведкі.
Працэс будаўніцтва: апрацоўка асноўнага пласта → устаноўка апалубкі для склада → падача бетону → лазернае выраўноўванне, брукаванне, вібрацыя і ўшчыльненне → раскідванне металічнага запаўняльніка → каландраванне і выдаленне шламу → паліроўка → паліў і зацвярдзенне → механічная разразанне і зацірка швоў.

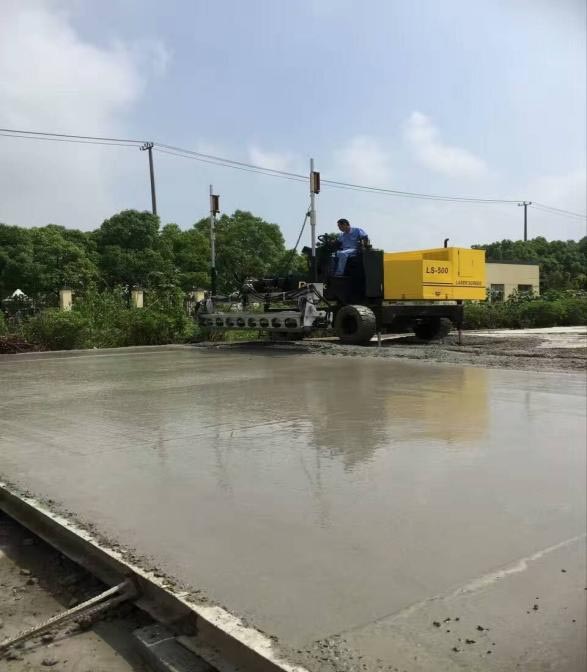

Фотаздымак лазернай сцяжкі
Базавая апрацоўка
1. Па-першае, смецце на асноўным пласце павінна быць выдалена, і на паверхні асноўнага пласта не павінна быць ніякага смецця.
2. Выражыце мясцовую выступаючую частку паверхні, каб зрабіць яе аднастайнай. Праверце, ці адпавядае роўнасць асноўнага пласта стандарту ў межах ± 2 см ад праектнай адзнакі, каб забяспечыць таўшчыню бетоннага пакрыцця.
Налады шаблону
Па-першае, у залежнасці ад размяшчэння сталёвых калон усёй устаноўкі, патрабаванняў да праектавання, падрыхтоўкі апалубкі, кірунку руху транспартных сродкаў і будаўнічых характарыстык выраўноўвальнага абсталявання распрацоўваецца надзейная схема залівання канструкцыі. У будаўнічай зоне ўсталёўваецца жорсткая апалубка. Апалубка павінна быць спецыяльнай апалубкай з швелернай сталі, а верхні адтуліну апалубкі трэба адрэгуляваць так, каб яна была роўнай і аднастайнай унутры і звонку.
Устанавіць слізгальны пласт
Пасля ўстаноўкі апалубкі будаўнічую пляцоўку неабходна накрыць поліэтыленавай плёнкай, каб аддзяліць асноўны пласт ад бетоннай паверхні і сфармаваць слізгальны пласт.
Абвязвальная арматурная сетка
1. Арматурная сетка павінна апрацоўвацца цэнтралізаваным і ўніфікаваным спосабам на будаўнічай пляцоўцы і пасля абвязкі транспартавацца ў прызначанае месца для штабелявання. Паверхня арматуры павінна быць чыстай, без бруду, іржы і г.д., каб гарантаваць якасць сыравіны. Арматурная сетка павінна быць цалкам абвязана, а адлегласць паміж стужкамі і памер павінны адпавядаць патрабаванням праекта і спецыфікацыі. Пасля абвязкі праверце арматурную сетку, каб убачыць, ці дастаткова ахоўнага пласта, ці трывала абвязка і ці ёсць няшчыльнасць.
2. Перад заліваннем бетону рабочыя павінны ўсталяваць яго ў вызначаным месцы. Памер арматурнай сеткі складае 3 м × 3 м.
Увод у эксплуатацыю лазернага нівелірнага станка

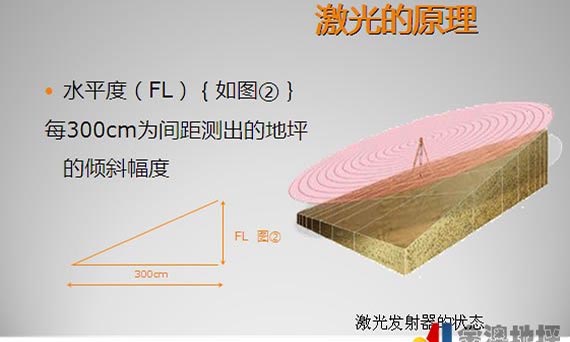

Перад заліваннем бетону неабходна праверыць лазерны нівелір. Усталюйце і выраўнуйце лазерны перадатчык, а затым адрэгулюйце ўзровень і вышыню нівелірнай галоўкі нівелірнай машыны ў адпаведнасці з перададзеным сігналам, каб яны адпавядалі вышыні бетоннай падлогі. Адначасова адрэгулюйце розніцу вышынь на абодвух канцах нівелірнай галоўкі ў межах 0,5 мм. Перад маштабным будаўніцтвам спачатку выкарыстайце абсталяванне для пробнай вытворчасці і праверце адсутнасць памылак.
Заліванне бетону
1. Неабходна выкарыстоўваць камерцыйны бетон. Эксплуатацыйныя характарыстыкі камерцыйнага бетону павінны адпавядаць патрабаванням адпаведных спецыфікацый, а асадка бетону ў апалубку павінна кантралявацца на ўзроўні 160-180 мм.
2. Бетон трэба ўкладваць з канца парадкавана. Пры заліванні бетоннай сумесі ў апалубку разгрузка павінна быць канцэнтраванай і павольнай, а віртуальная таўшчыня павінна быць прыкладна на 2 см вышэй за апалубку. Пры неабходнасці матэрыял трэба паменшыць або дапоўніць, а вертыкальныя і гарызантальныя ўчасткі павінны адпавядаць патрабаванням. Бетон трэба ўкладваць бесперапынна без перапынкаў.

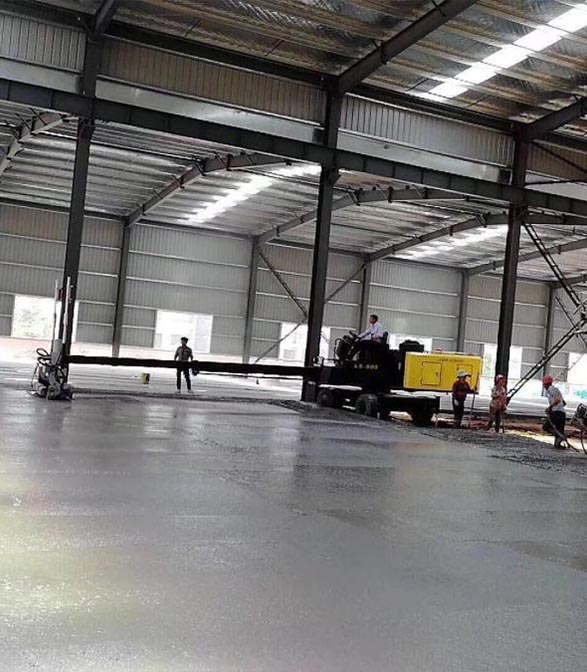

3. Пасля залівання бетону, бетонныя пашы трэба груба выраўнаваць уручную ў межах эфектыўнага дыяпазону тэлескапічнай стрэлы нівелірнай машыны, а затым адначасова выканаць вібрацыю, ушчыльненне і выраўноўванне з дапамогай лазернага нівелірнай машыны. У працэсе выраўноўвання кіруйцеся адным прынцыпам і ўкладвайце бетон паэтапна, знутры вонкі.
4. Участкі, дзе немагчыма выканаць механічнае будаўніцтва, такія як вуглы і сталёвыя калоны, павінны быць утрамбаваны і выраўнаваны ўручную.
Зносаўстойлівая канструкцыя падлогі
Перад пачатковым зацвярдзеннем бетону неабходна выкарыстоўваць дыскавую шпатель для грубай тынкоўкі, пакуль раствор не выцячэ, і зацвярдзельнік не будзе раўнамерна размеркаваны па паверхні бетону. Пасля таго, як зацвярдзельнік ўбярэ пэўную колькасць вады, пачынайце шліфаванне. Пасля грубага шліфавання наносіцца другі пласт зацвярдзельніка, прычым колькасць матэрыялу павінна складаць 1/3 ад колькасці папярэдняга працэсу. Падчас шліфавання неабходна праводзіць крыжападобнае шліфаванне, і не дапускаецца ніякіх пропускаў шліфавання.
Ушчыльненне і паліроўка кельмай
1. Пасля лазернага нівеліравання бетон неабходна падняць і апрацаваць кельмай да і пасля пачатковага зацвярдзення. Аперацыю заціркі дыскавай шліфавальнай машынкай трэба выконваць некалькі разоў у залежнасці ад зацвярдзення павярхоўнага пласта. Хуткасць механічнай заціркі трэба адпаведна рэгуляваць у залежнасці ад зацвярдзення бетоннай падставы, а аперацыю механічнай заціркі трэба выконваць вертыкальна і гарызантальна.
2. Перад канчатковай наладкай заменіце дыск шліфавальнай машыны ў якасці ляза і адрэгулюйце вугал для шліфоўкі і паліроўкі. Звычайна паліроўку трэба паўтарыць больш за 2 разы, каб падлога была раўнамерна глянцавай.
Шчыліна:Стыкі павінны быць разрэзаны праз 2-3 дні пасля ўстаноўкі зносаўстойлівага пакрыцця. Для разрэзкі швоў выкарыстоўваецца мокрая рэзка, таўшчыня шва павінна складаць 5 см, а глыбіня — не менш за 1/3 таўшчыні бетону. Шов разрэзу павінен быць прамым і прыгожым.
Зацвярдзенне: Пасля паліроўкі бетону яго неабходна накрыць плёнкай і паліць вадой для зацвярдзення. Падчас перыяду зацвярдзення, калі трываласць бетону паверхневага пласта не дасягне 1,2 МПа, па ім нельга хадзіць.
Герметызацыя
1. Пасля двух тыдняў высыхання падлогі старанна ачысціце стык і выдаліце ўсе свабодныя часцінкі і пыл.
2. Для запаўнення шва, які ўсаджваецца, неабходна выкарыстоўваць поліўрэтанавы герметык з працяглай эластычнасцю і хуткім зацвярдзеннем.
Меры кантролю
1. Матэрыялы, якія выкарыстоўваюцца на будаўнічай пляцоўцы, павінны прайсці прыёмку на будаўнічай пляцоўцы і пасля праходжання прыёмкі павінны быць складзены ў прызначаным месцы. Звярніце ўвагу, што матэрыялы з патрабаваннямі воданепранікальнасці павінны мець адпаведныя меры супраць вільгаці і дажджу.
2. Забяспечыць вопытны персанал па кіраванні будаўніцтвам і кваліфікаваных будаўнічых аператараў. Перад пачаткам будаўніцтва адпаведны персанал павінен быць арганізаваны для правядзення тэхнічнага інструктажу па правільным выкарыстанні будаўнічых машын і інструментаў, а таксама па кантролі ключавых працэсаў, каб гарантаваць, што будаўнічы персанал валодае навыкамі выканання кожнага працэсу.
3. Будаўнічыя машыны і інструменты павінны адпавядаць патрабаванням, быць у добрым стане і мець у наяўнасці некалькі запасных важных інструментаў.
4. Тэрыторыя будаўнічай пляцоўкі павінна падтрымлівацца ў чысціні і парадку, каб прадухіліць забруджванне зямлі пылам і іншымі рэчывамі.
5. Кішэні, смецце і іншыя адходы, якія засталіся на будаўнічай пляцоўцы, павінны прыбірацца штодня, каб забяспечыць яе ачыстку пасля заканчэння працы. У выпадку адходаў спецыяльных матэрыялаў метад апрацоўкі павінен адпавядаць патрабаванням да апрацоўкі спецыяльных матэрыялаў.
Нарэшце, акрамя строгага выканання вышэйзгаданых працэдур, добрая зносаўстойлівая падлога таксама патрабуе каардынацыі і супрацоўніцтва паміж бетонам і зносаўстойлівай падлогай.
Заснаваная ў 1983 годзе, кампанія Shanghai Jiezhou Engineering & Mechanism Co., Ltd. спецыялізуецца на даследаваннях і распрацоўках, вытворчасці і продажы абсталявання для бетонных падлог. Лазерныя разгладжвальныя машыны, электрычныя заціркі, рэзальныя машыны, вібрацыйныя пліты, трамбоўкі і іншае абсталяванне выкарыстоўваюць найноўшыя тэхналогіі і карыстаецца вялікай павагай кліентаў.
Кампанія мае кліентаў у больш чым 100 краінах свету і з'яўляецца лідэрам у галіне. Калі ў вас ёсць якія-небудзь пытанні, вы можаце патэлефанаваць у DYNAMIC, і мы абслужым вас ад усёй душы!
Час публікацыі: 24 жніўня 2022 г.
